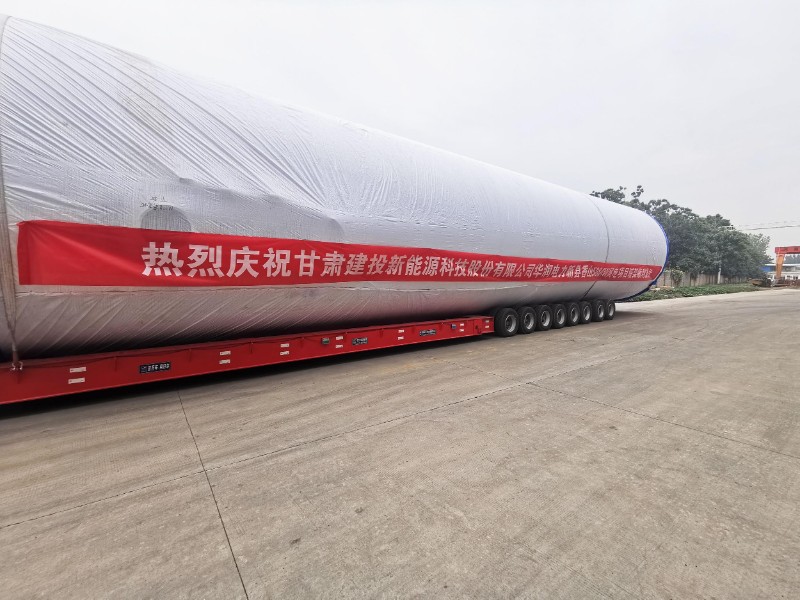

(通訊員:魏海德)10月10日,由甘肅建投新能源科技股份有限公司承制的華潤電力新縣香山50MW風電項目首套塔架順利發貨。
自項目開工以來,新能源公司河南禹州項目部切合實際,合理規劃控制生產進度,但由于河南禹州制造基地在行業內經驗尚淺,為了能夠保質保量的如期交工,新能源公司前后分別派出技術人員,質量人員等進行現場指導,詳細分解了項目塔架的各項生產環節,對制造廠的技術質量人員進行了手把手的指導培訓。
在生產過程中,因制造基地技術、人員和設備等多次出現問題,導致項目在開工后的第一個月未能順利生產,同時業主方多次要求如期交工。面對巨大壓力,新能源公司與制造基地保持密切聯系,每天派人參與各個環節的生產制造,解決各種問題。在全體人員的努力下,項目如期完成首套交付,也為未來的交付打下了堅實的基礎。
面對緊張的工期要求,新能源公司始終保持“安全第一,預防為主”的方針,加強管理,增強員工安全意識,在各個方面保證項目的順利進行。
